Обеспечение безопасности при монтаже инженерного оборудования зданий и сооружений
Организация работПри монтаже инженерного оборудования (прокладке трубопроводов, монтаже сантехнического, отопительного, вентиляционного и газового оборудования) опасными и вредными производственными факторами, требующими проведения специальных мероприятий, считаются:
♦ расположение рабочего места вблизи перепада по высоте 1,3 м и более;
♦ повышенная загазованность воздуха;
♦ повышенное напряжение в электрической цепи, замыкание которой может произойти через тело человека;
♦ обрушающиеся горные породы.
При наличии перечисленных факторов безопасность работ надлежит обеспечивать на основе выполнения таких решений по охране труда, как:
♦ организация рабочих мест с указанием методов и средств для обеспечения вентиляции, пожаротушения, выполнения работ на высоте;
♦ методы и средства доставки и монтажа оборудования;
♦ меры безопасности при выполнении работ в траншеях и колодцах;
♦ особые меры безопасности при травлении и обезжиривании трубопроводов.
Не допускается заготовка и подгонка труб на подмостях, предназначенных для монтажа трубопроводов.
Работы по устранению конструктивных недостатков и ликвидации недоделок на смонтированном оборудовании следует проводить только после разработки и утверждения заказчиком и генеральным подрядчиком мероприятий по безопасности работ.
Установка и снятие перемычек между смонтированным и действующим оборудованием, а также подключение временных установок к действующим системам без письменного разрешения заказчика и генерального подрядчика не допускаются.
Организация рабочих местМонтаж трубопроводов и воздуховодов на эстакадах следует производить с инвентарных подмостей, снабженных лестницами для подъема и спуска работников.
Опускание труб в закрепленную траншею следует выполнять с принятием мер против нарушения креплений траншеи. Запрещается скатывать трубы в траншею с помощью ломов и ваг, использовать распорки крепления траншей в качестве опор для труб.
Работы по обезжириванию трубопроводов следует выполнять в помещениях, оборудованных приточно-вытяжной вентиляцией. В этих помещениях запрещается пользоваться открытым огнем и допускать искрообразование.
Работники, производящие обезжиривание трубопроводов, должны обеспечиваться соответствующими противогазами, спецодеждой, рукавицами и резиновыми перчатками.
Монтаж оборудования, трубопроводов и воздухопроводов вблизи электрических проводов необходимо выполнять при снятом напряжении.
При продувке труб сжатым воздухом запрещается находиться в камерах и колодцах, где установлены задвижки, вентили, краны.
При продувке трубопроводов у концов труб должны быть установлены щиты для защиты г лаз от окалины, песка. Запрещается находиться вблизи незащищенных концов продуваемых труб.
В процессе выполнения сборочных операций трубопроводов и оборудования совмещение отверстий и проверка их совпадения в монтируемых деталях должны производиться с использованием специального инструмента (конусных оправок, сборочных пробок и др.). Проверять совпадение отверстий в монтируемых деталях пальцами рук не допускается.
Обеспечение безопасности при испытании оборудования и трубопроводов
При проведении пневматических и гидравлических испытаний оборудования и трубопроводов необходимо предусматривать мероприятия, обеспечивающие защиту работников от опасных и вредных производственных факторов, таких как:
♦ разрушающиеся конструкции;
♦ повышенная загазованность воздуха;
♦ повышенное напряжение в электрической цепи, замыкание которой может произойти через тело человека, обвал горных пород.
При наличии перечисленных факторов безопасность работ надлежит обеспечивать на основе выполнения таких решений по охране труда, как:
♦ определение программы испытания оборудования;
♦ меры безопасности при выполнении работ в траншеях, колодцах и на высоте;
♦ особые меры безопасности при проведении пневматических испытаний оборудования и трубопроводов, а также при опробовании оборудования под нагрузкой.
Перед испытанием оборудования руководитель работ должен также провести с работниками инструктаж по технике безопасности, выполнить визуальную проверку крепления оборудования, состояния изоляции и заземления, наличия и исправности арматуры, пусковых и тормозных устройств, контрольно-измерительных приборов и заглушек.
Необходимо оградить зону испытаний и установить аварийную сигнализацию и аварийное выключение оборудования. Предупредительными знаками следует обозначить временные заглушки, люки и фланцевые соединения.
Необходимо определить места безопасного пребывания лиц, занятых испытанием, и обеспечить надлежащую освещенность рабочих мест. Также следует привести в готовность средства пожаротушения и обслуживающий персонал, способный к работе по ликвидации пожара.
Устранять обнаруженные в ходе испытания недоделки на оборудовании следует после его отключения и полной остановки.
Одновременное гидравлическое испытание нескольких трубопроводов, смонтированных на одной опорной эстакаде, допускается в случае если опорные эстакады рассчитаны на соответствующие нагрузки.
Осмотр оборудования при проведении испытания разрешается производить после снижения испытательного давления до рабочего. При продувке оборудования и трубопроводов после испытания перед открытыми люками и штуцерами должны быть установлены ограждения.
Испытание оборудования и трубопроводов под нагрузкой следует проводить после испытания их вхолостую.
В процессе испытания оборудования запрещается убирать ограждения, открывать люки, ограждения, чистить и смазывать оборудование, прикасаться к его движущимся частям, а также проверять и исправлять электрические цепи, электрооборудование и приборы автоматики.
При пневматическом испытании трубопроводов предохранительные клапаны должны быть отрегулированы на соответствующее давление.
Присоединение и разъединение линий, подводящих воздух от компрессора к испытываемому трубопроводу, разрешается только после прекращения подачи воздуха и снижения давления до атмосферного.
При проведении пневматических испытаний трубопроводов, находящихся в траншеях, необходимо устанавливать опасную зону, границы которой указаны в табл. 9.2.

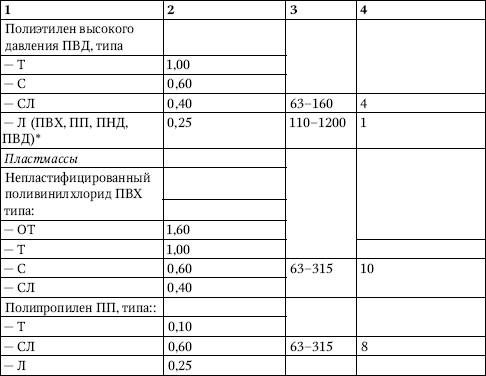

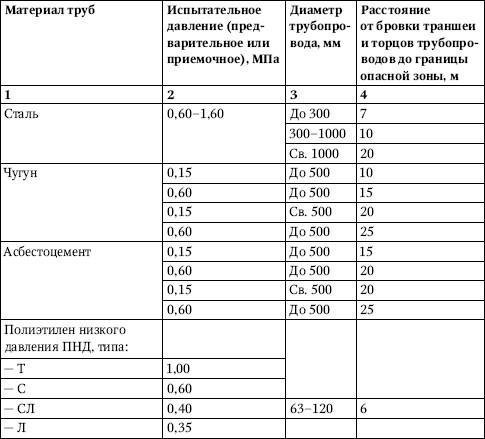

Таблица 9.2. Границы опасной зоны при пневматических испытаниях трубопроводов * В самотечных сетях канализации.


Осмотр трубопроводов разрешается производить только после снижения давления:
♦ в стальных и пластмассовых трубопроводах – до 0,3 МПа;
♦ в чугунных, железобетонных и асбестоцементных трубопроводах – до 0,1 МПа.
Обеспечение безопасности при электромонтажных и наладочных работах
Организация работПри проведении электромонтажных и наладочных работ необходимо предусматривать мероприятия, обеспечивающие защиту работников от вредных и опасных производственных факторов, таких как:
♦ повышенное напряжение в электрической цепи, замыкание которой может произойти через тело человека;
♦ острые кромки и шероховатости на поверхности заготовок;
♦ подвижные части инструмента и оборудования;
♦ движущиеся машины и их подвижные части;
♦ вредные и пожароопасные вещества;
♦ расположение рабочего места вблизи перепада по высоте 1,3 м и более.
При наличии перечисленных факторов безопасность работ надлежит обеспечивать на основе выполнения таких решений по охране труда, как:
♦ дополнительные защитные мероприятия при выполнении работ в действующих электроустановках;
♦ меры безопасности при выполнении пусконаладочных работ, работ на высоте и работ с вредными веществами;
♦ меры пожарной безопасности.
Организация рабочих местВ помещениях, где осуществляется монтаж аккумуляторных батарей, до начала работ по пайке пластин и заливке банок электролитом должны быть закончены отделочные работы, испытаны системы вентиляции, отопления и освещения, в доступных местах установлены емкости с растворами для нейтрализации кислот и щелочей. Кислотный электролит следует готовить в специальной таре.
Перед началом монтажа электрооборудования крана должны быть смонтированы настилы с ограждениями.
При монтаже электрооборудования в действующем цехе кран следует ставить в ремонтный тупик, а троллеи последнего должны быть отключены и заземлены.
Выпрямление проводов, катанки и металлических лент при помощи лебедок следует осуществлять на специально огороженных площадках при отсутствии открытых электрических установок и линий, находящихся под напряжением.
При монтаже тросовых проводок их окончательное натяжение следует осуществлять после установки промежуточных опор.
При протягивании кабеля через проемы в стенах рабочие должны находиться по обе стороны стены.
Разжигание горелок, паяльных ламп, разогрев кабельной массы и расплавленного припоя следует производить на расстоянии не менее 2 м от кабельного колодца. Расплавленный припой и разогретую кабельную массу нужно опускать в специальных ковшах или закрытых бачках с использованием защитных очков.
При подогреве массы для заливки кабельных муфт и воронок в закрытом помещении необходимо обеспечить его вентиляцию.
Сварочные работы на корпусе трансформатора следует выполнять после заливки его маслом до уровня 200–250 мм выше места сварки.
До начала сушки электрических машин и трансформаторов электрическим током их корпуса следует заземлять.
Запрещается находиться на расстоянии менее 50 м от места испытания воздушных выключателей. Предохранительный клапан на воздухосборнике должен быть отрегулирован и опробован на давление, не превышающее рабочее более чем на 10 %.
При производстве работ, связанных с присутствием людей внутри воздухосборника, вентили на трубопроводах для подачи воздуха в воздухосборник следует закрыть с установкой замков и вывесить предупреждающие плакаты. Спускные вентили должны быть открыты и обозначены плакатами или надписями.
При необходимости подачи оперативного тока для наладки смонтированных цепей и электроустановок на них следует установить предупреждающие знаки.
До начала пусконаладочных работ на распределительных устройствах все питающие и отходящие к другим подстанциям линии должны быть отсоединены и заземлены.
Запрещается использовать и присоединять в качестве временных электрических сетей и электроустановок не принятые проектом в установленном порядке электрические сети, распределительные устройства, щиты и панели.
Подъем, перемещение и установку разъединителей следует производить в положении «Включено», а аппаратов, снабженных возвратными пружинами или механизмами свободного расцепления, – в положении «Отключено».
При регулировке выключателей и разъедините лей, соединенных с приводами, необходимо принимать меры против самопроизвольного их включения или отключения.
Предохранители цепей монтируемого аппарата должны быть сняты на все время монтажа.
До начала пусконаладочных работ на коммутационных аппаратах следует:
♦ привести в нерабочее положение пружинные и грузовые приводы коммутационных аппаратов;
♦ отключить оперативные цепи, цепи сигнализации, силовые цепи привода и цепи подогрева;
♦ закрыть и запереть на замок задвижки на трубопроводах подачи воздуха в баки выключателя и на пневматические приводы и выпустить имеющийся в них воздух;
♦ вывесить плакаты на ключах и кнопках дистанционного управления «Не включать. Работают люди».
Одновременная работа на приводах и на коммутационных аппаратах запрещается.
При работах на трансформаторах тока выводы вторичных обмоток до полного окончания монтажа подключаемых к ним цепей должны быть замкнуты накоротко на зажимах трансформатора и заземлены.
При измерениях сопротивления изоляции в процессе сушки электрическим током питание намагничивающей и рабочих обмоток должно отключаться.
Пайка электродов в аккумуляторных помещениях разрешается не ранее чем через 2 ч после окончания зарядки батареи.
Измерение напряжения, плотности электролита, проверку состояния полюсных зажимов аккумуляторов следует проводить в резиновых перчатках и в респираторе, стоя на изолирующем резиновом коврике. Проверку сопротивления изоляции проводов и кабелей с помощью мегаомметра должен проводить квалифицированный персонал.
При натяжении провода запрещается присутствие людей со стороны внутреннего угла.
Размотку кабеля с барабана следует осуществлять с верхней его части только при наличии тормозного приспособления.
При прогреве кабеля электрическим током запрещается применять напряжение выше 380 В. Корпуса электрических машин, используемых для прогрева, при напряжении выше 50 В, а также оболочка кабеля должны быть заземлены.
Проверка электроприводов разрешается после установления связи между персоналом, находящимся на пульте управления, на щите управления и на механизмах.
При монтаже воздушной линии электропередачи необходимо:
♦ заземлять участки смонтированной линии электропередачи с расстоянием между заземлителями не более 3 км;
♦ располагать провода или подъемные тросы на высоте не менее 4,5 м, а в местах проезда транспорта – на высоте не менее 6 м.
Производство работ в действующих электроустановкахЭлектромонтажные и наладочные работы в действующих электроустановках следует выполнять после снятия напряжения в сети. Места проведения работ должны быть ограждены.
Все работы в данной зоне и на примыкающей к ней территории следует осуществлять согласно соответствующей документации (наряды, акты, инструкции по технике безопасности и др.).
Обеспечение безопасности работ по проходке горных выработок
Организация работПри выполнении проходческих и подземных работ необходимо предусматривать мероприятия, обеспечивающие защиту работников от опасных и вредных производственных факторов, таких как:
♦ обрушивающиеся горные породы;
♦ движущиеся машины и их рабочие органы, а также передвигаемые ими транспортные средства;
♦ повышенное содержание в воздухе рабочей зоны пыли и вредных веществ;
♦ повышенное напряжение в электрической цепи, замыкание которой может произойти через тело человека.
При наличии перечисленных факторов безопасность работ надлежит обеспечивать на основе выполнения таких решений по охране труда, как:
♦ определение порядка разработки породы, а также временного и постоянного крепления выработки с учетом геологических и гидрогеологических условий участка;
♦ выбор средств механизации для разработки породы, транс портирования породы и материалов, сооружения постоянной крепи;
♦ схемы и проекты вентиляции подземных выработок и откачки воды;
♦ меры по предупреждению и ликвидации аварий;
♦ обеспечение сохранности подземных и надземных коммуникаций.
При строительстве подземных сооружений следует руководствоваться ПБ 03-428.
До начала работ по проходке горных выработок работники должны быть ознакомлены под расписку с геологическими и гидрогеологическими условиями участка работ. Работники также должны быть обучены правилам поведения во время возможных аварий.
Каждый участок должен быть обеспечен запасом инструмента, материалов, средств пожаротушения и других средств, необходимых при ликвидации аварий, а также указаниями по их применению.
До начала работ по проходке должны быть выполнены мероприятия по обеспечению сохранности подземных и надземных коммуникаций.
Организация рабочих местРазмеры поперечного сечения выработок в свету с учетом крепи должны обеспечивать возможность сохранения габаритов проходов с учетом габаритов применяемых средств механизации и транспорта. Разработанную породу, остатки материалов, разобранные крепления и неиспользованное оборудование при проходке следует удалять.
При проходке шахтных стволов и тонне лей необходимо обеспечивать искусственную вентиляцию.
Электрическое освещение подземных выработок следует осуществлять от разных источников, при этом электрооборудование должно быть взрывобезопасным.
Крепление устья ствола шахты должно возвышаться над уровнем спланированной площадки не менее чем на 0,5 м. Устье перекрывается сплошным настилом. Вокруг устья оставляется свободный проход шириной не менее 1 м.
При проходке шахтных стволов работники должны быть защищены от падения предметов сверху предохранительным настилом.
В вертикальном стволе, заложенном на глубину до 20 м, необходимо устраивать лестницу с перилами. При глубине вертикального ствола более 20 м следует осуществлять механизированный спуск и подъем людей.
Порядок производства работВременное крепление горных выработок следует выполнять в соответствии с утвержденными ППР и паспортами временного крепления.
Величина отставания обделки от забоя подземной выработки не должна превышать допустимую проектом. Участок выработки между забоем и обделкой необходимо закреплять временной крепью и защищать конструкциями проходческого щита.
Временная крепь должна быть расклинена по ее контур у, пустоты между крепью и поверхностью выработки должны быть забучены.
На период горных работ необходимо устанавливать надзор за состоянием временной крепи выработок. Использование взрывчатых материалов при проходческих работах, а также порядок обеспечения безопасности горных работ должны осуществляться в соответствии с ПБ 13-407.
Разработку породы при проходке выработок сплошным забоем или уступами следует производить, начиная с верхней части забоя.
Опрокидные вагонетки должны быть оборудованы запорами против произвольного опрокидывания. Запрещается загружать вагонетки выше бортов и оставлять во время движения без сопровождения.
Максимальная скорость движения подвижного состава по горизонтальным выработкам не должна превышать:
♦ 4 км/ч – при ручной откатке;
♦ 3,6 км/ч – при канатной откатке с бесконечным канатом;
♦ 5,4 км/ч – при откатке концевым канатом;
♦ 10 км/ч – при электровозной откатке.
При проходке тоннелей щитами смонтированный щит, его механизмы и приспособления следует вводить в работу после приемки их по акту.
Разрабатывать грунт разрешается только в пределах козырька щита.
В неустойчивых грунтах лоб забоя должен закрепляться временной крепью, а в сыпучих грунтах – щитами с горизонтальными площадками.
При проходке горных выработок в замороженных грунтах производство работ разрешается только после образования замкнутого замороженного контура проектной толщины и достижения проектной температуры грунта. При этом необходимо организовать контроль температуры замороженных пород.
Запрещается осуществлять проходку горных выработок в замороженных грунтах с отставанием временного крепления от лба забоя.
При горизонтальном продавливании труб пребывание рабочих в них допускается при диаметре трубы не менее 1200мм и длине не более 40 м, а также при исключении возможности попадания в забой вредных газов и подземных вод.
Длительность непрерывного пребывания работника внутри трубопровода не должна превышать 1 ч, а интервалы между циклами следует устанавливать не менее 30 мин.
Трубопровод длиной 10 м и более необходимо обеспечить вентиляцией с подачей свежего воздуха в количестве 10 м/ч.
Разрабатывать забой за пределами ножевой части оголовка продавливаемого трубопровода запрещается.
Список литературы
1. Асаул А. Н., Казаков Ю. Н., Пасяда Н. И., Денисова И. В. Малоэтажное жилищное строительство: Монография. – СПб.: Гуманистка, 2005. – 563 с.
2. Казаков Ю. Н. Архитектура и строительство в Санкт-Петербурге: Вчера и сегодня. – СПб.: Деан, 2007. – 143 с.
3. Казаков Ю. Н., Кондратенко В. В. Архитектура мегаполиса: Россия, Европа, США. Феномен интеграции и глобализации. – СПб.: Деан, 2007. – 439 с.
4. Казаков Ю. Н., Асаул А. Н. и др. Теория и практика использования быстровоз-водимых зданий в обычных условиях и чрезвычайных ситуациях в России и за рубежом: Монография – СПб.: Гуманистика, 2004. – 472 с.
5. Казаков Ю. Н. Искусство выбора стенового материала // Промышленно-строительное обозрение. – СПб., 2002. – № 7.
6. Казаков Ю. Н. Хрущевка + мансарда – эффективно и технологично // Строительство и городское хозяйство. – СПб., 2002. – № 58.
7. Казаков Ю. Н. Направления восстановления исторического облика фасадов зданий в центре Санкт-Петербурга: Доклад // АБ МХ. – 2006.
8. Казаков Ю. Н. Новые подходы к оценке качества теплоизоляционных материалов: Доклад // BAU. – 2006.
9. Казаков Ю. Н. Новое в подготовке кадров для инвестиционно-строительного комплекса Санкт-Петербурга: Доклад // Чикаго, MEI. – 2006.
10. Казаков Ю. Н. Перспективы внедрения новых энергосберегающих технологий на стройках Санкт-Петербурга: Доклад // СПбГАСУ на НТК. – 2008.
11. Казаков Ю. Н. Эффективность многослойных стен из поризованного термобетона при модернизации жилых домов первых массовых серий в Санкт-Петербурге: Доклад // СПбГАСУ на НТК. – 2007.
12. Казаков Ю. Н. Малоэтажные градостроительные комплексы с энергосберегающими строительными системами // РААСН, Академия. – М., 2004. – № 3.
13. Казаков Ю. Н. Быстровозводимые здания // РААСН, Академия. – М., 2005. – № 1.
14. Казаков Ю. Н. Поризованный бетон в жилищном строительстве // Мир строительства и недвижимости. – СПб., 2005. – № 7.
15. Казаков Ю. Н. Малоэтажные градостроительные комплексы // А.С.Д. – М., 2004. – № 2.
16. Казаков Ю. Н. Быстровозводимые здания: зарубежный опыт // Стройпрофиль. – СПб., 2004. – № 4.
17. Казаков Ю. Н. Система скатных вентилируемых крыш с теплоизоляцией «УРСА»: что надо знать проектировщику // РААСН, Академия. – М., 2004. – № 4.
18. Казаков Ю. Н. Малоэтажные градостроительные комплексы с энергосберегающими строительными системами и новыми типами бетонов// Сборник научных статей межд. симпозиума «Энергоэффективное строительство в Европе», Дания, 12–14 апреля 2005.
19. Казаков Ю. Н. Ограждающие конструкции жилых зданий // Промышленно-строительное обозрение – СПб., 2005. – № 2.
20. Казаков Ю. Н. Быстро построить и жить в тепле// Строительный эксперт. – М., 2005. – № 23.
21. Казаков Ю. Н. Инструменты реконструкции – физика, химия, геометрия// Строительный эксперт. – М., 2005. – № 19.
22. Казаков Ю.Н. Как самому составить смету для строительства и ремонта. – СПб.: Питер, 2008. – 288 с.
23. Казаков Ю. Н. Кирпич нового поколения // Строительный эксперт. – М., 2006. – № 1.
24. Казаков Ю. Н. Реконструкция зданий «первых поколений» массового жилищного строительства // Строительный эксперт. – М., 2006. – № 2.
25. Казаков Ю.Н. Строим дом быстро и дешево. – СПб.: Питер, 2008. – 304 с.
26. Казаков Ю. Н. Технологии реконструкции и реставрации зданий. – СПб.: СПбГАСУ, 2007. – 207 с.
27. Колесник А. С. Защита древесины. Пороки древесины. – Пушкин, 1995. – 45 с.
28. Лисенко Л. М. Дерево в архитектуре. – М.: Стройиздат, 1984. – 123 с.
29. Онегин В. И., Черных А. Г. и др. Деревянное домостроение. – СПб., 2008. – 348 с.
30. Самойлов В. С., Левадный В. С. Строительство каркасного дома. – М., 2008. – 278 с.
