Испытание внутренних санитарно-технических систем
По завершении монтажных работ должны выполняться:
♦ испытание систем отопления, теплоснабжения, водоснабжения и котельных гидростатическим или манометрическим методом с составлением акта согласно приложению 9;
♦ испытание систем внутренней канализации и водостоков с составлением акта согласно приложению 10;
♦ испытание смонтированного оборудования с составлением акта согласно приложению 7;
♦ тепловое испытание систем отопления на равномерный прогрев отопительных приборов.
Проверку систем с пластмассовыми трубопроводами следует производить согласно СП 40-102-2000 «Проектирование и монтаж трубопроводов систем водоснабжения и канализации из полимерных материалов. Общие требования».
При индивидуальной проверке оборудования должны быть выполнены:
♦ проверка соответствия оборудования и работ документации;
♦ испытание оборудования на холостом ходу и под нагрузкой (проверяется балансировка ко лес и роторов в сборе насосов и дымососов, качество сальниковой набивки, исправность пусковых устройств, степень нагрева электродвигателя).
Гидростатическим методом производится проверка систем отопления, теплоснабжения, котлов и водоподогревателей при положительной температуре в помещениях здания, а систем холодного и горячего водоснабжения, канализации и водостоков – при температуре не ниже 278 К (5 °C).
Системы внутреннего холодного и горячего водоснабженияСистемы внутреннего холодного и горячего водоснабжения следует испытывать гидростатическим или манометрическим методом. Давление при гидростатическом методе испытания должно устанавливаться в полтора раза больше избыточного рабочего давления.
Манометрические испытания системы внутреннего холодного и горячего водоснабжения следует проводить в определенной последовательности:
♦ систему заполнить воздухом пробным избыточным давлением 0,15 МПа (1,5 кгс/см2);
♦ при обнаружении дефектов монтажа на слух снизить давление до атмосферного и устранить дефекты;
♦ систему заполнить воздухом давлением 0,1 МПа (1 кгс/см2) и выдерживать ее под пробным давлением в течение 5 мин.
Системы отопления и теплоснабженияСистемы отопления и теплоснабжения следует испытывать при отключенных котлах и расширительных сосудах гидростатическим методом давлением, равным 1,5 рабочего давления, но не менее 0,2 МПа (2 кгс/см2) в самой нижней точке системы.
Система признается выдержавшей испытание, если в течение 5 мин нахождения ее под пробным давлением падение давления не превысит 0,02 МПа (0,2 кгс/см2) и отсутствуют течи в сварных швах, трубах, резьбовых соединениях, арматуре, отопительных приборах и оборудовании.
Манометрические испытания систем отопления и теплоснабжения проводятся в последовательности, указанной выше.
Системы панельного отопления должны быть испытаны гидростатическим методом давлением 1 МПа (10 кгс/см2) в течение 15 мин, при этом допускается падение давления не более 0,01 МПа (0,1 кгс/см2).
Величина пробного давления систем панельного отопления, паровых систем отопления и теплоснабжения при манометрических испытаниях должна составлять 0,1 МПа (1 кгс/см2). Продолжительность испытания – 5 мин.
Паровые системы отопления и теплоснабжения с рабочим давлением до 0,07 МПа (0,7 кгс/см2) должны испытываться гидростатическим методом давлением, равным 0,25 МПа (2,5 кгс/см2) в нижней точке системы; системы с рабочим давлением более 0,07 МПа (0,7 кгс/см2) – гидростатическим давлением, равным рабочему давлению плюс 0,1 МПа (1 кгс/см2), но не менее 0,3 МПа (3 кгс/см2) в верхней точке системы.
Котлы должны испытываться гидростатическим методом до обмуровочных работ, а водоподогреватели – до нанесения тепловой изоляции. Перед проверкой котла крышки и люки должны быть плотно закрыты, предохранительные клапаны заклинены, а на ближайшем к паровому котлу фланцевом соединении выкидного приспособления или обвода у водогрейного котла должна быть поставлена заглушка.
Пробное давление выдерживается в течение 5 мин, потом снижается до максимального рабочего давления. Котлы и водоподогревате ли признаются выдержавшими гидростатическое испытание, если:
♦ в течение времени нахождения их под пробным давлением не наблюдалось падения давления;
♦ не обнаружено признаков разрыва, течи и потения поверхности.
Мазутопроводы проходят испытание гидростатическим давлением 0,5МПа (5 кгс/см2). Система признается выдержавшей испытание, если в течение 5 мин нахождения под пробным давлением падение давления не превысит 0,02 МПа (0,2 кгс/см2).
Проверку внутренней канализации следует проводить методом пролива воды с одновременным открытием санитарных приборов. Проверка скрываемых участков канализации проводится до их закрытия с составлением акта освидетельствования скрытых работ.
Проверку внутренних водостоков следует производить наполнением их водой до уровня наивысшей водосточной воронки. Продолжительность испытания должна составлять не менее 10 мин.
Водостоки считаются выдержавшими испытание, если при их осмотре не обнаружено течи, а уровень воды в стояках не понизился.
Испытание систем вентиляции и кондиционирования воздуха проводится на завершающей стадии монтажа. Системы следует проверять на соответствие проекту. Также контролируется герметичность скрываемых участков воздуховода с помощью аэродинамических испытаний. На холостом ходу должно испытываться вентиляционное оборудование, оснащенное приводами, клапанами и заслонками.
По результатам испытаний вентиляционного оборудования составляется акт по форме приложения 7.
При регулировке систем вентиляции и кондиционирования воздуха следует выполнить:
♦ испытание вентиляторов при работе их в сети;
♦ проверку равномерности прогрева (охлаждения) теплообменных аппаратов и проверку отсутствия выноса влаги через каплеуловители камер орошения;
♦ контроль действия вытяжных устройств естественной вентиляции.
На каждую систему вентиляции и кондиционирования воздуха следует оформлять паспорт в двух экземплярах согласно приложению 8.
Отклонения показателей по расходу воздуха от предусмотренных проектом после регулировки и испытания систем вентиляции и кондиционирования воздуха допускаются:
♦ ±10 % – по расходу воздуха, проходящего через воздухораспределительные и воздухоприемные устройства общеобменных установок вентиляции и кондиционирования воздуха;
♦ +10 % – по расходу воздуха, удаляемого через местные отсосы и подаваемого через душирующие патрубки.
При проверке систем вентиляции и кондиционирования воздуха следует провести обкатку одновременно работающих систем, проверку работоспособности систем вентиляции, кондиционирования воздуха и теплохолодоснабжения при проектных режимах работы. Также необходимо выявить причины неполадок и принять меры по их устранению. Должны быть опробованы устройства защиты, блокировки, сигнализации и управления оборудования. Кроме того, требуется произвести замеры уровней звукового давления в расчетных точках.
Глава 9
Безопасность труда в строительстве
Нормативно-правовая база
В области обеспечения безопасности труда в строительстве применяется следующая нормативно-правовая база:
♦ МДС 12–26.2006 «Методическое пособие по проведению проверки знаний требований охраны труда руководящих работников и специалистов строительных организаций»;
♦ СП 12-135-2003 «Безопасность труда в строительстве. Отраслевые типовые инструкции по охране труда», утвержденный постановлением Госстроя РФ от 8 января 2003 г. № 2;
♦ СП 12-136-2002 «Безопасность труда в строительстве. Решения по охране труда и промышленной безопасности в проектах организации строительства и проектах производства работ», утвержденный постановлением Госстроя РФ от 17 сентября 2002 г. № 122;
♦ СНиП 12-03-2001 «Безопасность труда в строительстве. Часть 1. Общие требования», утвержденные постановлением Госстроя РФ от 23 июля 2001 г. № 80.
Общие требования к обеспечению безопасности труда
Соблюдение правил и мер предосторожности при работе с опасными и вредными производственными факторами – важнейшее требование к ведению строительно-монтажных работ. Безопасность труда следует обеспечивать в соответствии с инструкциями, которые содержатся в организационно-технологической документации (ПОС, ППР и др.).
На начальном этапе строительства генподрядная организация должна подготовить строительную площадку. Площадка признается готовой к ведению работ, если произведена ее планировка, а территория огорожена и расчищена. Осуществляется также устройство дорог, прокладка коммуникаций. Соответственным образом размещаются и подготавливаются к эксплуатации инвентарные санитарно-бытовые, производственные и административные здания, склады.
Производство работ на строительном объекте должно вестись согласно календарному плану. При выполнении совмещенных работ необходимо принимать дополнительные меры, обеспечивающие безопасные условия труда.
При проведении строительно-монтажных работ на территории действующего предприятия, строящегося объекта должен оформляться акт-допуск.
Разработанные ПОС и ППР должны содержать нормы, касающиеся:
♦ ограждения стройплощадки;
♦ организации допуска работников на территорию;
♦ подготовки территории;
♦ порядка выполнения совмещенных работ.
При работе на объекте нескольких подрядных организаций условия труда должен контролировать генеральный подрядчик. При возникновении условий, угрожающих жизни и здоровью работников, генподрядная организация сообщает об этом всем участникам строительства, выводит людей из опасной зоны. Продолжать работу разрешается только после устранения причин опасности.
Обеспечение безопасности труда в процессе реконструкции и сноса зданий
Организация работПри реконструкции зданий следует соблюдать меры по защите работников от опасных и вредных производственных факторов. К таковым относятся обвал и падение конструкций, материалов; движение машин; острые кромки, углы, торчащие штыри; пыль и вредные вещества; размещение рабочего места вблизи перепада по высоте 1,3 м и более.
До начала работ необходимо осуществить мероприятия, связанные с выводом из зоны работ людей, отключением коммуникаций и принятием мер против их повреждения.
Порядок производства работРеконструкцию зданий следует осуществлять согласно организационно-технологической документации (ПО С, ППР и др.), оформляемой после оценки общего состояния сооружений. По результатам обследования составляется акт, на основании которого решаются следующие вопросы:
♦ выбор способа проведения реконструкции;
♦ установление плана проведения работ;
♦ установление опасных зон, применение ограждений;
♦ временное или постоянное закрепление конструкций демонтируемого сооружения;
♦ мероприятия по пылеподавлению;
♦ меры безопасности при работе на высоте;
♦ схемы строповки при демонтаже конструкций и оборудования.
Перед началом работ работников необходимо проинструктировать о безопасных методах работ.
При демонтаже строений доступ посторонних лиц в зону ведения работ запрещается. Участки, на которых осуществляется демонтаж, должны быть ограждены. При демонтаже механизированным способом необходимо установить опасные для людей зоны, а машины разместить вне зоны обр ушения конструкций. Кабина машиниста должна быть защищена от попадания отколовшихся частиц, а рабочие обеспечены защитными очками.
Демонтаж конструкций нужно проводить последовательно сверху вниз.
Запрещается осуществлять демонтаж строений одновременно на нескольких уровнях по одной вертикали.
Во время проведения демонтажных работ необходимо оставлять проходы на рабочие места, а при работе с кровлей, наружными стенами работники должны пользоваться предохранительным поясом.
При разборке карнизов, свисающих частей сооружения находиться на стене запрещается.
Запрещается также проведение работ во время погодных условий, исключающих видимость в пределах фронта работ.
При демонтаже строений надлежит принимать меры, предотвращающие самопроизвольный обвал конструкций. Неустойчивые конструкции удаляются или по возможности закрепляются.
При демонтаже способом «валки» длина прикрепленных тросов должна быть в 3 раза больше высоты строения. Если же демонтаж выполняется взрывным способом, необходимо соблюдать требования ПБ 13-407.
При работе с грузоподъемными кранами необходимо соблюдать требования раздела «Безопасное проведение монтажных работ» настоящей лавы (см. ниже). Методы освобождения, схемы строповки демонтируемых конструкций должны соответствовать предусмотренным в ППР.
Материалы и строительный мусор следует опускать по закрытым желобам или в закрытых ящиках, контейнерах при помощи грузоподъемных кранов. Внизу желоб должен быть не выше 1 м над землей или входить в бункер. Сбрасывать мусор разрешается с высоты не более 3 м в огражденное место.
Материалы, получаемые при демонтаже зданий, следует складировать на специально отведенных для этих целей площадках.
Запрещается подрубать дымовые трубы, каменные столбы и простенки вручную.
Безопасное проведение земляных работ
Организация работПри проведении земляных работ в выемках и траншеях следует принимать меры по защите работников от опасных и вредных производственных факторов. К таким факторам относятся:
♦ обвал горных пород (грунтов);
♦ падение предметов (кусков породы);
♦ движущиеся машины и перемещаемые ими предметы;
♦ расположение рабочего места вблизи перепада по высоте 1,3 м и более;
♦ повышенное напряжение в электрической сети, замыкание которой может произойти через тело человека;
♦ химически опасные и вредные производственные факторы.
При возникновении перечисленных факторов безопасность земляных работ необходимо обеспечивать с помощью соблюдения ряда условий.
♦ Определяются безопасная крутизна незакрепленных откосов котлованов, траншей с учетом массы машин и грунта, а также конструкция крепления стенок котлованов и траншей.
♦ Выбираются типы машин для разработки грунта и места их установки.
♦ Принимаются дополнительные меры по контролю и обеспечению устойчивости откосов в связи с сезонными условиями.
♦ Определяются места установки и типы ограждений котлованов, траншей, лестниц для спуска работников к месту проведения работ.
♦ Для исключения размыва грунта, образования оползней, обвала стенок выемок до начала работ обеспечивается отвод поверхностных и подземных вод.
♦ Место проведения работ очищается от камней, деревьев и строительного мусора.
Проведение земляных работ в зоне коммуникаций, на участках с загрязнениями почвы (свалки, скотомогильники, кладбища и т. п.) возможно только после получения соответствующего разрешения. Работы в этих местах следует осуществлять под наблюдением руководителя работ, а в охранной зоне кабелей, находящихся под напряжением, или действующих газопроводов, кроме того, под наблюдением работников организаций, эксплуатирующих эти коммуникации.
Земляные работы вблизи действующих коммуникаций допускается проводить только при помощи лопат, без применения ударных инструментов. Использование землеройных машин осуществляется с согласия организаций, являющихся владельцами коммуникаций.
Организация рабочих местПринимаемые в проекте размеры рабочих мест, располагаемых в выемках, должны обеспечивать размещение конструкций и оснастки. Выемки на улицах, в проездах, во дворах населенных пунктов, в других местах возможного нахождения людей должны быть ограждены в соответствии с госу дарственными стандартами. На ограждении должны быть предупредительные надписи, а в ночное время – сигнальное освещение.
Для прохода людей через выемки следует устраивать переходные мостики. Для прохода на рабочие места в выемки необходимо устанавливать трапы или маршевые лестницы шириной не менее 0,6 м с ограждениями или приставные лестницы (деревянные – длиной не более 5 м).
Проведение работ, требующих нахождения работников в выемках с вертикальными стенками без крепления в песчаных, пылевато-глинистых и талых грунтах выше уровня грунтовых вод и при отсутствии вблизи подземных сооружений допускается при их глубине не более:
♦ 1 м – в неслежавшихся насыпных и природного сложения песчаных грунтах;
♦ 1,25 м – в супесях;
♦ 1,5 м – в суглинках и глинах.
При среднесуточной температуре воздуха ниже -2 °C допускается увеличение глубины вертикальных стенок выемок в мерзлых грунтах на величину глубины промерзания грунта, но не более чем до 2 м. Данное правило не распространяется на работы, ведущиеся в сыпучемерзлых грунтах.
Производство работ, связанных с нахождением работников в выемках с откосами без креплений в насыпных, песчаных и пылевато-глинистых грунтах выше уровня грунтовых вод или осушенных грунтах допускается при глубине выемки и крутизне откосов, указанных в табл. 9.1.

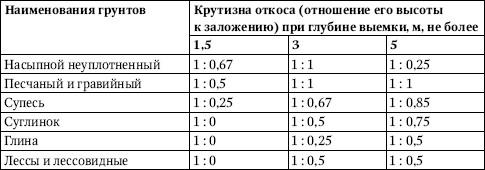

Таблица 9.1. Крутизна откосов, допускающая нахождение работников в выемках

Примечания
1. При напластовании различных видов грунта крутизну откосов следует назначать по наименее устойчивому виду от обрушения откоса.
2. К неслежавшимся насыпным относятся грунты с давностью отсыпки: до 2 лет – для песчаных; до 5 лет – для пылевато-глинистых грунтов.
Крутизна откосов выемок глубиной более 5 м, а также глубиной менее 5 м при сложных гидрологических условиях и видах грунтов и откосов, подвергающихся увлажнению, устанавливается проектом.
Крепление вертикальных стенок выемок глубиной до 3 м следует выполнять по типовым проектам. При большей глубине и сложных погодных условиях крепление выполняется по индивидуальному проекту. Верхняя часть крепления должна выступать над бровкой выемки не менее чем на 15 см.
В начале работы в выемках глубиной более 1,3 м ответственное лицо обязано проверить состояние откосов и надежность крепления стенок выемки. Валуны, камни, отслоения грунта должны быть удалены.
К устроенным в зимнее время выемкам при наступлении оттепе ли следует принимать меры, направленные на обеспечение устойчивости откосов и креплений. Работа роторными и траншейными экскаваторами на сулгинках и глинах выемок с вертикальными стенками без крепления допускается на глубину не более 3 м. Там, где требуется присутствие людей, должны устраиваться крепления или разрабатываться откосы.
Порядок производства работПри извлечении грунта из выемок с помощью бадей необходимо устраивать защитные навесы-козырьки с соблюдением определенных требований. Так, наладка крепления должна осуществляться сверху вниз по мере увеличения выемки на глубину не более 0,5 м. Разработка грунта в выемках методом «подкопа» запрещается. Выбранный грунт должен размещаться на расстоянии не менее 0,5 м от бровки этой выемки.
При разработке выемок одноковшовым экскаватором высота забоя определяется ППР так, чтобы в процессе работы не образовывались козырьки из грунта. Работу экскаватора не допускается совмещать с работами со стороны забоя и с работой людей в радиусе действия экскаватора +5 м.
Демонтаж креплений в выемках ведется снизу вверх по мере обратной засыпки выемки, если иное не предусмотрено ППР.
При механическом ударном рыхлении грунта запрещается присутствие работников на расстоянии ближе 5 м от места проведения работ.
Односторонняя засыпка пазух при наладке подпорных стен и фундаментов разрешается в соответствии с ППР после принятия мер, обеспечивающих устойчивость конструкции.
При выработке, транспортировке, разгрузке, планировке и уплотнении грунта двумя или более самоходными или прицепными машинами (скреперами, грейдерами, катками, бульдозерами), идущими последовательно, расстояние между ними должно быть не менее 10 м.
Автомобили-самосвалы при разгрузке на насыпях, при засыпке выемок могут находиться не ближе 1 м от бровки откоса. Разгрузка с эстакад без защитных (отбойных) брусьев запрещается.
Место разгрузки автотранспорта определяется регулировщиком.
Запрещается разработка грунта бульдозерами и скреперами при движении на подъем или под уклон с углом наклона более указанного в паспорте машины.
Не допускается пребывание работников в местах, где выполняются работы по уплотнению грунтов свободно падающими трамбовками, ближе 20 м от базовой машины.
Применяются следующие специальные методы проведения земляных работ.
При разработке карьеров необходимо соблюдать требования ПБ06-07, при работе со скальными, мерзлыми земляными грунтами взрывным способом – требования ПБ 13-407.
При использовании машин в экстремальных условиях (срезка грунта на уклоне, расчистка завалов) следует выбирать машины, оборудованные средствами защиты, снижающими факторы риска (падение предметов и опрокидывание).
При электропрогреве грунта напряжение источника питания не должно превышать 380 В. Это место должно быть ограждено, а между ограждением и контуром прогрева должно быть расстояние не менее 3 м. На прогреваемом участке пребывание работников запрещается. Временное электроснабжение этих участков следует выполнять изолированным проводом. После каждого перемещения электрооборудования, перекладки электропроводки необходимо измерять сопротивление изоляции мегаомметром.
При разработке грунта способом гидромеханизации необходимо соблюдать требования государственных стандартов.
